改善老街溪水環境 龍潭市區污水建設今年啟動

記者黃駿騏/桃園報導 2020-07-13 17:10

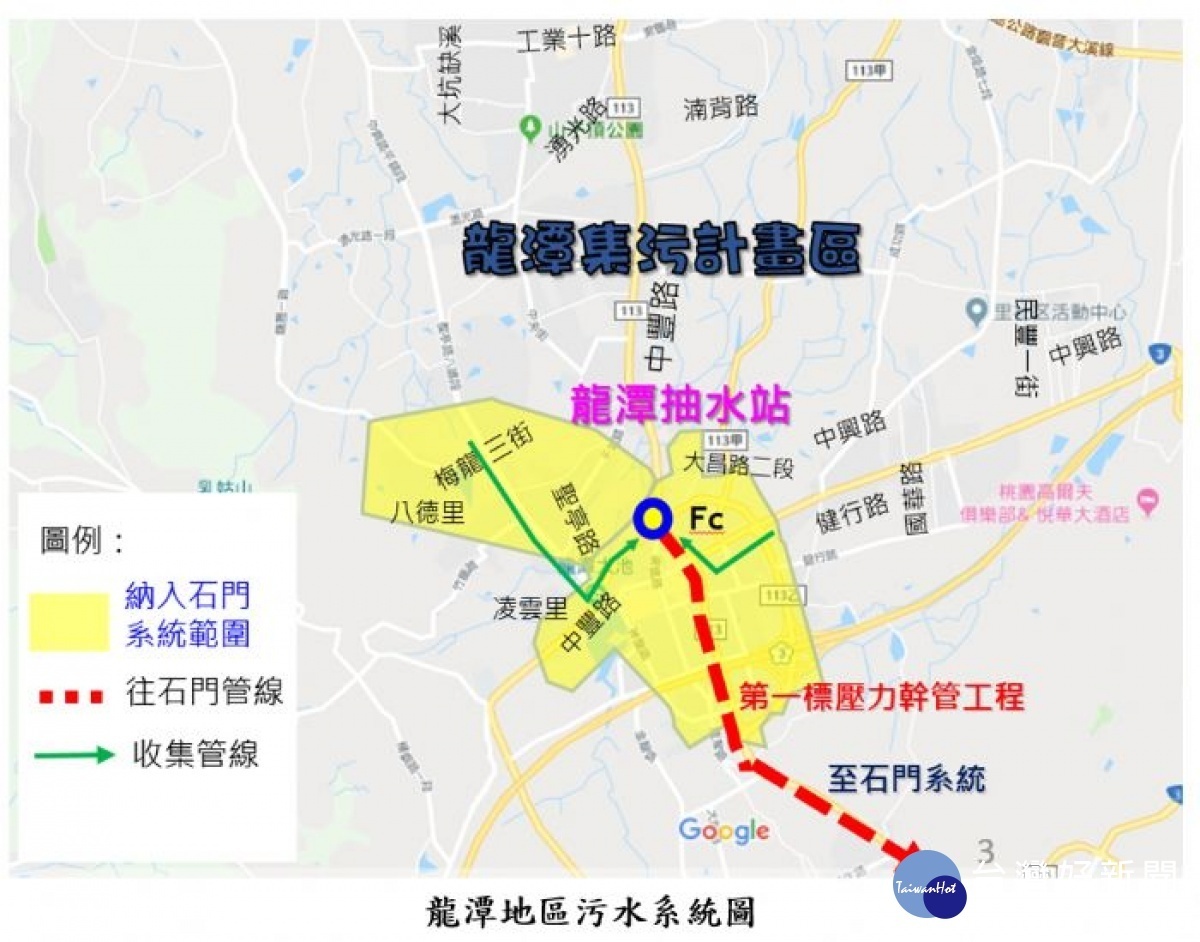

龍潭地區污水系統圖

為加速龍潭污水下水道系統建設,桃園市政府水務局將利用鄰近石門水資源回收中心餘裕量,規劃收集市區污水量每日4,000噸進行妥善處理。整體建設推動方案在108年獲得內政部營建署審查通過,今年底即將進行壓力幹管工程。分支管網及用戶接管工程正在設計,並依建設進度持續向中央爭取經費補助,預計116年可完成龍潭市區用戶接管6,000戶,提升本市污水下水道用戶接管普及率1.2%(1戶4人計)。

桃園市政府水務局局長劉振宇說,龍潭及平鎮山子頂地區污水系統提送中央建設推動委員會審查時,鑑於近年本市推動節水政策驟效,使得平均家戶污水量明顯降低,因此,經檢討在已核定開辦的中壢及石門水資中心皆有餘裕量情形下,本系統可以不新建污水處理廠方式分別送往處理,以有效節省土地資源與建設經費。

石門水資源回收中心設計污水處理量可達每日10,400噸,目前每日進廠的污水處理量僅3,000噸,保留石門地區尚有用戶接管使用需求外,將規劃收集龍潭市區污水4,000噸污水,不但能有效提升石門廠的使用率外,更可優先解決民生污水造成老街溪上游的污染問題。劉局長解釋,污水下水道多由系統最下游的水資源回收中心開始興建,再進行管線佈設,最後進行用戶接管工程,經過規劃調整不需再興建水資源回收中心,即等於將龍潭市區的污水建設進度大幅提前,進入實質建設階段。

劉振宇提到,目前污水壓力幹管工程已在上網招標中,預計今(109)年底開工,預計111年完工,主要施工位置在龍潭區中豐路中山段、中正路及中正路三林段,交通維持計畫也經過交通局審查,未來,施工期間本局確實要求廠商依核定之交通維持計畫執行,以降低對於交通及用路人的影響。市區管線及用戶接管工程,將持續辦理設計並爭取中央補助工程經費。另外在建工程於石門地區第二期第3標已於109年2月開工,預計110年竣工,本市目前民眾只要提供最小施工維護空間(一樓單側75公分、雙側150公分),政府便免費幫民眾施作用戶接管,後續石門地區將公告為下水道使用地區,依據下水道法規定,公告開始使用之日起六個月內民眾需與下水道完成聯接使用,鼓勵民眾應把握機會儘速接管,避免後續如未接管產生罰則。另外,立法院在7月2日通過「前瞻基礎建設後續計畫」,本府將爭取中央補助優先辦理凌雲里、八德里等鄰近非都市計畫區之分支管及用戶接管工程。

老街溪周圍過去數十年因工業發展環境不佳,但近年民眾環保意識提升,加上市府在老街溪流域針對景觀、休憩、水質等推動了許多建設,包含平鎮段從石門大圳系統、鎮南橋、伯公潭到八字圳區域,打造親水公園、親水綠帶及自行車道;龍潭段龍潭大池改造工程,包括吊橋重建、水岸景觀改造和水質淨化計畫,龍潭市區今年施作第一標壓力幹管工程及後續龍潭市區完成污水接管後改善水質,將使老街溪水環境重生,展現沿岸風光!
